灌装封罐设备接口矩阵:连接条件与责任分工

作者Mengdi
技术审核Hanyong技术经理
约5分钟阅读 阅读次数:2 内容更新:

作者:Mengdi · 技术审核:Hanyong · 内容更新:2026年9月23日

灌装封罐设备接口矩阵应把四件事写清楚:连接在哪里、需要满足什么条件、各方分别负责什么、用什么记录证明连接已验证。每个实际连接点或信号接口分别编号,才能把“接入现有输送线”这样的宽泛要求变成可核对的项目约定。

下表是一份项目规划模板。连接尺寸、公用工程限值及控制响应,应来自已确认的设备配置和项目图纸,不能直接套用统一气压、流量或电气参数。

先标清边界,再列参数

在同一版本布局图上标出本机、现有设备及第三方设备,分别给输送交接点、管路连接点和控制接口编号。注明罐体、物料或信息的流向。相邻设备虽然摆在一起,连接件、管路和控制程序仍可能属于不同供货范围。

每个接口应分别指定两端的供货方、连接施工方和联合测试负责人。只写“买方负责”或“卖方负责”不够具体,应把输送段、过渡件、管道、阀门、电缆及程序修改分开确认。

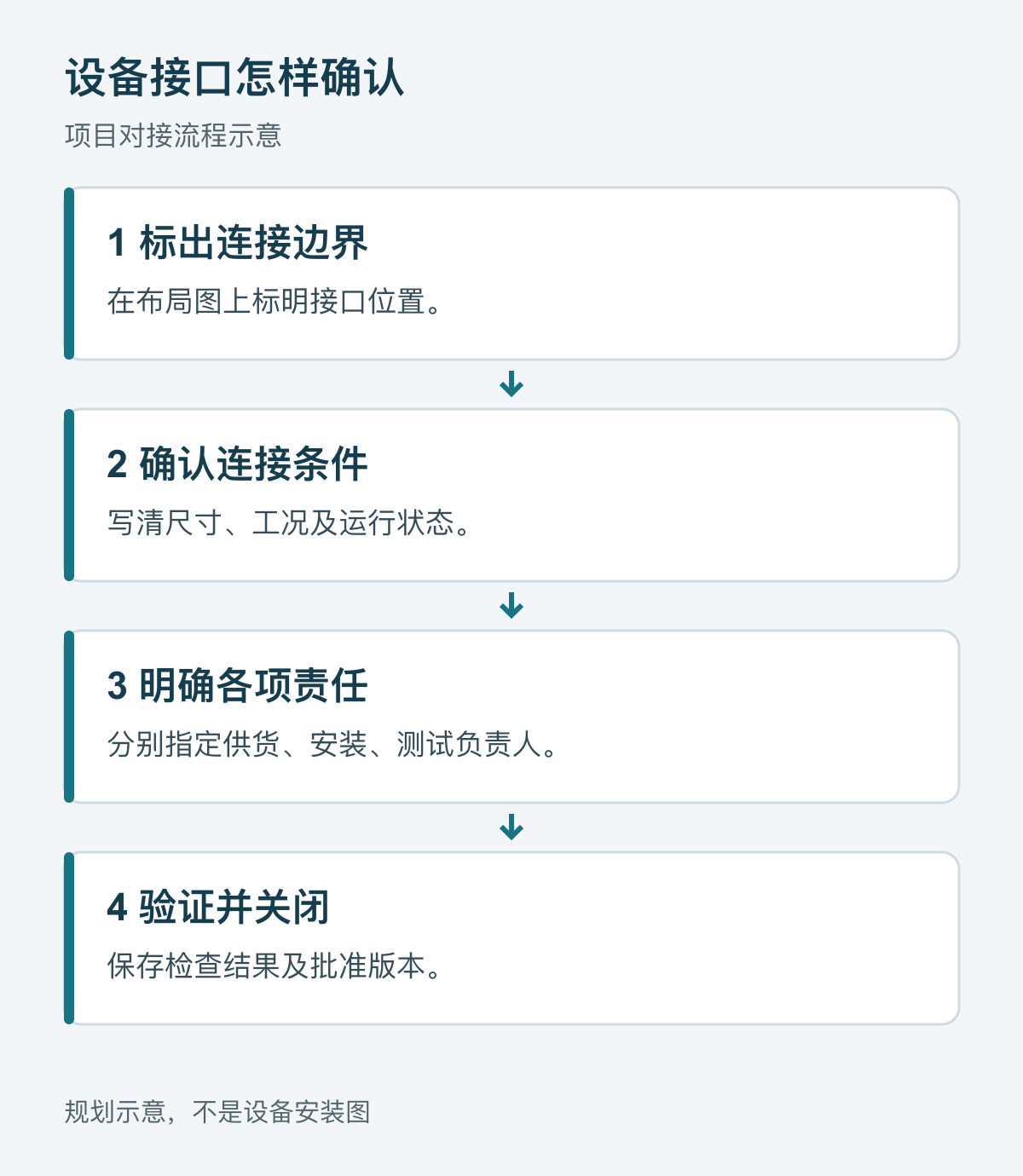

接口确认四步流程:标出连接边界、确认连接条件、明确各项责任、验证并关闭
项目对接流程示意。实际安装以经确认的图纸和测试记录为准。

可直接用于对接的接口矩阵

按实际配置选择适用项目。同一类接口如果有不同位置、责任方或运行条件,应拆成多个编号。手机端可左右滑动查看表格。

接口项目 需要约定的条件 责任与验证记录
空罐进罐 罐型、交接高度与方向、输送和导向几何、供罐能力以及缺罐时的处理方式。 明确上游末段输送和过渡件的供货范围,使用约定罐样检查安装后的交接。
成品罐出罐 出罐高度、接收输送段、产品状态、后段接收能力以及堵罐时的响应。 明确过渡和积放范围,联机验证约定的停止与恢复方式。
物料供给 接口位置与形式、物料条件、所需供应范围、泵或料罐边界及隔离安排。 逐项指定管道、阀门和仪表责任,在约定运行试验中记录设备接口处的实际条件。
电力接入 项目电压、相数、频率、负载资料、连接位置及适用安装要求。 明确电气施工方和设备供应商责任,由合格人员依据批准图纸施工和验证。
压缩空气及工艺气体 介质及质量要求、连接点压力和可用流量、耗量口径及相关运行状态。 明确处理、分配、隔离和测量范围,写清测什么、在哪里测。
CIP、用水和排水 实际清洗配置、供回管路、排放去向、清洗介质及批准工况。 分别确认清洗站、连接管路和回流路径,接口检查与清洗效果验证分开记录。
选配装置 蒸汽喷射、加氮或其他已选定装置;仅纳入项目实际配置。 写清第三方设备边界、公用工程需求、控制配合和测试负责人,产品页列有选项不等于合同已包含。
控制与信息 信号含义和方向、接口方式、权限、运行模式、通信丢失响应及重新启动条件。 分别指定控制器和接口程序责任方,在调试前约定联合测试记录。

公用工程参数要绑定测点和工况

每个参数同时注明单位、测量位置、运行状态及验收依据。厂区提供的供应数据与设备连接点经过验证的条件应分别记录;流量要说明是平均需求还是峰值工况,气体体积还应写清采用的参考状态。

Endress+Hauser 的公用工程仪表说明介绍了流量、温度、压力等测量用途。项目应按实际工况选择测量项,这些通用方法不能直接确定某台炜驰设备的公用工程要求。

控制接口既要接得上,也要解释一致

插头或网络能够连接,不代表相邻设备对“就绪、运行、停止、故障”的理解相同。接口表应注明谁发送、谁接收、信号的准确含义、适用模式及预期响应,并纳入上游供料不足、下游堵塞和通信中断等约定工况。详细动作逻辑写入批准的控制文件。

OPC Foundation 的 PackML 概述介绍了用于设备集成的统一模式、状态和标签。项目具备条件时可约定采用相应接口标准,但不能仅凭 PLC 品牌推断设备已经支持 PackML 或 OPC UA。安全相关功能仍需独立设计与验证,不能由普通生产信号代替。

结合产品配置确认选配边界

炜驰高端款不含气易拉罐灌装封罐一体机公开资料将封罐机蒸汽喷射、灌装阀 CIP 等列为选配装置。它们适合作为项目评审的检查项;是否安装、接口怎么连接以及由谁供货和控制,应在订单配置中逐项确认。

浙江炜驰灌装封罐设备装配车间实拍
浙江炜驰装配车间实拍,引用自报价资料指南。车间照片不能确定接口尺寸,也不能代替项目测试记录。

从图纸确认到现场关闭

加工前确认布局图和接口版本;安装前核对交付的两端和现场条件是否与图纸一致;测试时记录实际工况、参与方、结果及偏差。连接方式或控制响应发生变化时,应同步修订相关图纸、矩阵行和测试记录。

工厂试验可能使用临时供应设施或模拟邻机。应把这一条件记录下来,并将实际现场连接纳入 SAT 计划。完整设备验收范围可结合FAT 与 SAT 验收清单确认。

可复制的单个接口记录
接口编号与位置:
布局图/图纸版本:
起点设备/终点设备:
连接规格与运行条件:
两端各自的供货方:
连接施工方:
测试负责人和验收依据:
测试工况、日期与结果:
偏差、处理措施和复验:
签认人与最终版本:

采购前常见问题

购买灌装封罐一体机,是否自动包含外部输送?

“一体机”描述设备的集成形式。外部输送段、过渡件、控制和安装工作是否包含,应以报价和范围图逐项确认。

有公用工程清单,还需要接口矩阵吗?

公用工程清单是输入资料。接口矩阵还需要落实连接边界、各方责任、运行条件及关闭所需的验证记录。

开始接口评审,需要提供什么资料?

提供拟选配置、罐型与物料、当前布局图、相邻设备资料和现场公用工程条件,标出既有设备和第三方供货。较完整的应用输入可参考报价资料清单,再通过炜驰联系入口确认设备和连接范围。

节拍匹配和缓冲计算可参考产能规划指南;本文侧重连接条件和责任记录。
