快速回答
规划易拉罐灌装封罐线产能,不能只看灌装机或封罐机铭牌速度。更可靠的做法,是先确定在真实生产时间内需要交付多少合格成品罐,再核对灌装、封罐、输送、检测、喷码、后段包装、能源和人工接口的持续能力。

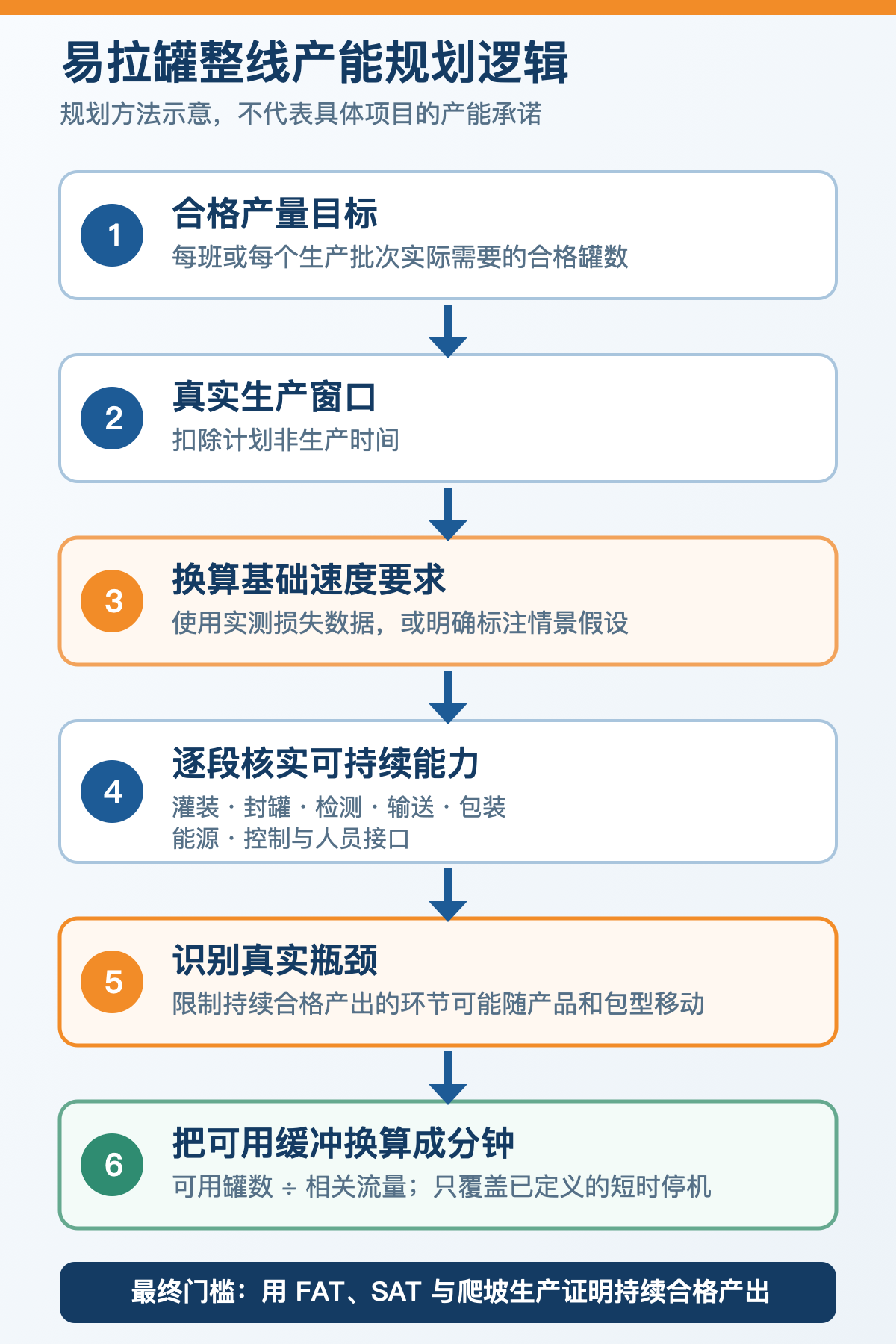

一套可验证的方案通常包括四步:
- 把班次或订单目标换算成每分钟合格罐数;
- 根据同类产品实测数据,计入可用率、降速和不良损失;没有可靠数据时,使用明确标注的多组情景,而不是套用一个“行业 OEE”;
- 逐段比较持续产能,最低的受限环节就是当前工况下的瓶颈;
- 把缓冲容量同时写成“可用罐数”和“可覆盖分钟数”,并说明它要覆盖哪一种短暂停机。
本文公式和算例用于说明规划方法,所有数字均为假设示例,不代表浙江炜驰某一设备、某一产品、某一罐型或未经测试整线的产能承诺。
一、先写清楚“整线”从哪里到哪里
“灌装线产能”可能只指灌装封罐一体机,也可能指从空罐卸垛一直到装箱、膜包或码垛。若边界不同,两个看似相同的速度没有可比性。
做整线规划时,建议至少列出:
- 空罐卸垛、理罐、冲洗或风送;
- 产品制备、输送、温度与压力控制;
- 灌装、送盖和封罐;
- 灌装量、卷封、泄漏、视觉或其他约定检测;
- 外表面干燥、喷码和追溯;
- 输送与在线缓冲;
- 装箱、装托、膜包等后段包装;
- 码垛、能源、清洗、换型和操作人员任务。
还要明确计数点。灌装机出口的罐数,不等于检测、剔除和包装后的合格成品数。采购目标应尽量写在双方约定的最终合格品计数点。
二、从班次目标换算基础节拍
先计算在净计划生产时间内,每分钟需要产出多少合格罐:
基础需求速度(罐/分钟)= 目标合格罐数 ÷ 净计划生产分钟
净计划生产时间应扣除项目明确预留的休息、计划清洗、产品换型或计划维护。应把这些时间逐项写清楚,而不是全部混入一个含义不明的效率系数。
基础需求速度还不是设备最终规格。真实生产还会出现故障停机、短停、降速和剔除,因此设备和整线需要用一致口径评估这些损失。
三、有实测数据就用实测;没有就做情景分析
若已有相近产品、罐型和班组的生产数据,可在统一的时间边界和计数点下分析可用率、性能和质量损失。西门子资料把设备综合效率 OEE 定义为可用率、性能和质量三项的乘积。这个公式本身并不能替代数据质量:设备状态、理想速度、计划时间和不良品口径必须一致。
新项目没有可靠历史数据时,不建议直接填入一个通用“行业 OEE”。更稳妥的方法是列出多组假设,观察选型对损失水平的敏感性,再在 FAT、SAT 和爬坡生产中用实测值替换假设。
早期规划可用以下简化关系:
所需验证速度 = 基础需求速度 ÷ 综合规划系数
这里的综合规划系数,仅表示计划生产窗口中预计转化为合格产出的比例。若没有统一定义和实测依据,不能把它写成设备或整线“保证 OEE”。
算例:从班产目标推导速度要求
仅作演示,假设:
- 每班目标合格产量:120,000 罐;
- 班次长度:480 分钟;
- 计划休息、清洗和换型共预留:90 分钟;
- 净计划生产时间:390 分钟。
基础需求速度为 120,000 ÷ 390 = 307.7 罐/分钟。
| 假设综合规划系数 | 所需验证速度 | 折算小时速度 |
|---|---|---|
| 0.75 | 410.3 罐/分钟 | 24,615 罐/小时 |
| 0.82 | 375.2 罐/分钟 | 22,514 罐/小时 |
| 0.90 | 341.9 罐/分钟 | 20,513 罐/小时 |
上表三个系数只是敏感性情景,不是推荐值。它说明:如果只根据 120,000 罐/班直接购买“20,000 罐/小时”的设备,在本算例任何一种假设下都无法满足目标。
最终还要确认灌装、封罐、检测、后段包装和能源等关键环节,能否在真实产品、罐体/罐盖、换型和质量要求下持续达到所需速度。
四、逐段建立产能表
每个环节都应使用相同单位和相同工况,区分目录速度、瞬时速度、持续速度和合格产出。
| 环节 | 应索取的产能证据 | 需要核对的常见限制 |
|---|---|---|
| 空罐供给 | 持续供罐速度及缺罐记录 | 卸垛周期、并道、罐体损伤 |
| 灌装 | 真实产品工况下的合格灌装计数 | 泡沫、温度、压力、黏度、装量公差 |
| 封罐 | 持续速度及按机头记录的卷封检查 | 送盖、工装、罐盖差异、检测停机 |
| 检测与喷码 | 线速下的检出、误剔和识读证据 | 误剔除、码不可读、剔除箱处理 |
| 后段包装 | 包型、换型和停机恢复表现 | 纸箱/托盘/膜供应、换卷、码垛周期 |
| 能源与人工 | 不同运行状态下的消耗和人员配置 | 供料、气、蒸汽、水、清洗、补料 |
暂时把“能持续运行且符合质量要求的最低速度”作为整线约束,再检查设备间相互影响。灌装机速度很高,也可能长期被后段包装阻塞;封罐机能力充足,也可能因空罐或罐盖供应不足而缺料。
五、不要混淆四种速度
- 铭牌或目录速度:设备在特定条件下声明的额定值;
- 瞬时速度:短时间稳定片段中观察到的速度;
- 持续速度:在约定测试时长内,连同停机和工况记录的可维持速度;
- 合格产出速度:在约定下游计数点,扣除剔除后的合格罐数。
四种数据回答的问题不同。只看触摸屏瞬时速度或灌装机原始计数,不能证明每班可交付的合格产量。采购文件应写明保证的是哪一种速度、在哪里计数、连续测试多久,以及适用产品、包装、换型、检测和排除条件。
六、识别会移动的瓶颈
瓶颈不一定是目录速度最小的设备,而是在当前工况下限制合格产出的资源。产品、罐型、装托方式、检测方案或换型频率改变后,瓶颈也可能转移。
建议按每个 SKU 或包装格式比较:
- 持续生产速度;
- 平均停机和需要关注的最长停机;
- 重启及恢复速度;
- 剔除率及剔除计数位置;
- 换型时间和频率;
- 缺料、运行、阻塞、保持、停机和故障时间;
- 操作人员和物料补给依赖。
统一设备状态和数据标签,有助于比较不同供应商的设备。OMAC 的 PackML 工作提供了通用的设备状态行为和数据概念,目标之一就是让不同设备更容易集成和监测。即使项目不声明符合 PackML,也应在技术协议中明确状态、信号和数据口径。
七、缓冲要换算成分钟
在线缓冲用于隔离某些短时干扰。首先应写明要覆盖的事件,例如后段补托、喷码短时处理或短暂下游停机;然后按“可用容量”计算,而不是按输送机能够勉强摆放的几何最大罐数。
下游完全停止时:
缓冲覆盖时间(分钟)= 可用缓冲罐数 ÷ 上游进入速度(罐/分钟)
上游停止而下游继续时:
缓冲供料时间(分钟)= 可用缓冲罐数 ÷ 下游消耗速度(罐/分钟)
例如,可用缓冲量为 750 罐,相关流量为 375 罐/分钟,理论覆盖时间为 2.0 分钟。实际设计还要核对输送结构、最低/最高料位、罐体受压、控制响应、卫生要求、换型清线和重启行为。
缓冲不能掩盖持续性能力不足。若后段包装的长期平均速度低于整线所需合格产出,无论输送机多长,缓冲最终都会装满。
八、接口和停机恢复同样决定产能
技术协议除机械速度外,还应明确:
- 上下游就绪、运行、保持、阻塞、缺料、故障和急停接口;
- 速度给定由谁控制,以及允许速度范围;
- 经过剔除点后的产品与容器追踪;
- 停机时已灌装但未封口罐的处理;
- 自动重启、人工干预和受控清线规则;
- 计数器、时间戳、停机原因和报表边界;
- 安全进入、清洗、排水和换型要求。
单机能力都满足要求,不等于整线一定达产。若设备间信号、停机逻辑、速度匹配或恢复顺序没有协调,合格产出仍可能明显下降。
九、用 FAT、SAT 和爬坡生产验证
产能应绑定书面验收方案。测试前至少约定:
- 具体罐体、罐盖、真实产品或认可的测试介质、灌装条件和后段包型;
- 测试边界和合格品计数点;
- 目标速度、连续时长、启动允许、计划干预和排除项;
- 要记录的设备状态和停机原因;
- 灌装、卷封、喷码、检测、剔除及包装质量标准;
- 需要时按封罐机头或工位抽样;
- 如何处理阻塞、缺料、短停和重启;
- 偏差处置及重新测试条件。
FAT 可验证双方约定的工厂测试条件;SAT 用实际工厂能源、布局、接口和操作团队确认安装后的表现。两者都不能自动外推到未测试的产品、包装材料或未来换型。
采购资料清单
要获得可核验的整线方案,建议提供:
- 每小时、每班、每天及每个生产批次需要的合格罐数;
- 班次日历和计划非生产时间;
- 产品类型、温度、含气、黏度、颗粒、起泡和清洗条件;
- 罐体/罐盖图纸、版本、样品及认可的卷封规格;
- 全部计划 SKU 和换型频率;
- 检测、喷码、剔除、后段包装和码垛要求;
- 可用场地、输送高度、能源和人员假设;
- 相近生产的损失数据,或需要评估的情景系数;
- 缓冲要覆盖的停机事件和时间;
- FAT、SAT、数据、文件和验收要求。
浙江炜驰可根据这些输入核对相关设备系列和整线接口。初步选型可查看不含气饮料易拉罐灌装封罐一体机与含气饮料及啤酒灌装封罐一体机。罐体、罐盖资料准备可参考灌装封罐设备选型前的送样参数清单。
最终产能、能源、布局、换型件、控制和验收条件,仍需在具体项目技术文件及测试中确认。可通过联系我们页面提交目标合格产量、产品、罐体/罐盖、班次时间和后段包型。
常见问题
灌装机一定要做成整线最快的设备吗?
不一定。各环节应根据约定运行策略具备足够的持续能力和恢复余量。只把某一台设备做大,而不核对封罐、检测、输送、后段包装、能源和控制,可能增加成本却不增加合格产出。
预留 10% 产能是否一定够?
没有通用比例。合理余量取决于实测损失、SKU 组合、换型、停机分布、恢复行为、未来需求、维护策略以及未达产的商业后果。
能否直接套用其他工厂的 OEE?
最多只能作为明确标注的情景。产能承诺应使用与本项目边界、时间口径、产品、罐型、班组和整线配置相匹配的定义与证据。
缓冲多少才够?
先定义要覆盖哪一种中断,再按相关流量把可用罐数换算成分钟,并通过控制响应、实际输送、罐体稳定、卫生和重启测试验证。
验收时最重要的产能数据是什么?
在约定测试时间内、约定下游计数点得到的合格罐数,同时配套停机、不良、产品工况和质量结果记录。单独一个瞬时速度不能证明达产。
结论
可靠的易拉罐灌装封罐线规划,从合格产量目标和真实生产窗口开始,再核对同类损失数据、各环节持续能力、实际瓶颈,以及可用缓冲能保护多少分钟。
计算只是起点。采购技术协议和 FAT/SAT 方案必须沿用同一边界、产品、包装、计数点和验收口径,才能把“想要的产能”转化为可测试、可追溯的工程证据,而不是只看目录速度。
