作者:Mengdi · 内容日期:2026年9月30日
灌装封罐设备已经落位、完成连接,并不意味着可以直接开机试料。安装结束后,需要回答一个具体问题:凭什么证据,允许设备从安装状态进入受控测试,再进入试料与现场验收?按阶段检查,可以让双方看清哪些条件已经满足、哪些问题仍需关闭,避免把“已安装”“能运行”和“验收通过”混为一谈。
本文用于买方、安装方与设备供应商协调检查和记录,不是直接操作规程。具体工作方法、人员资格及放行权限,应依据实际安装版本的说明书、现场风险评估、约定的调试方案和当地适用要求确定。

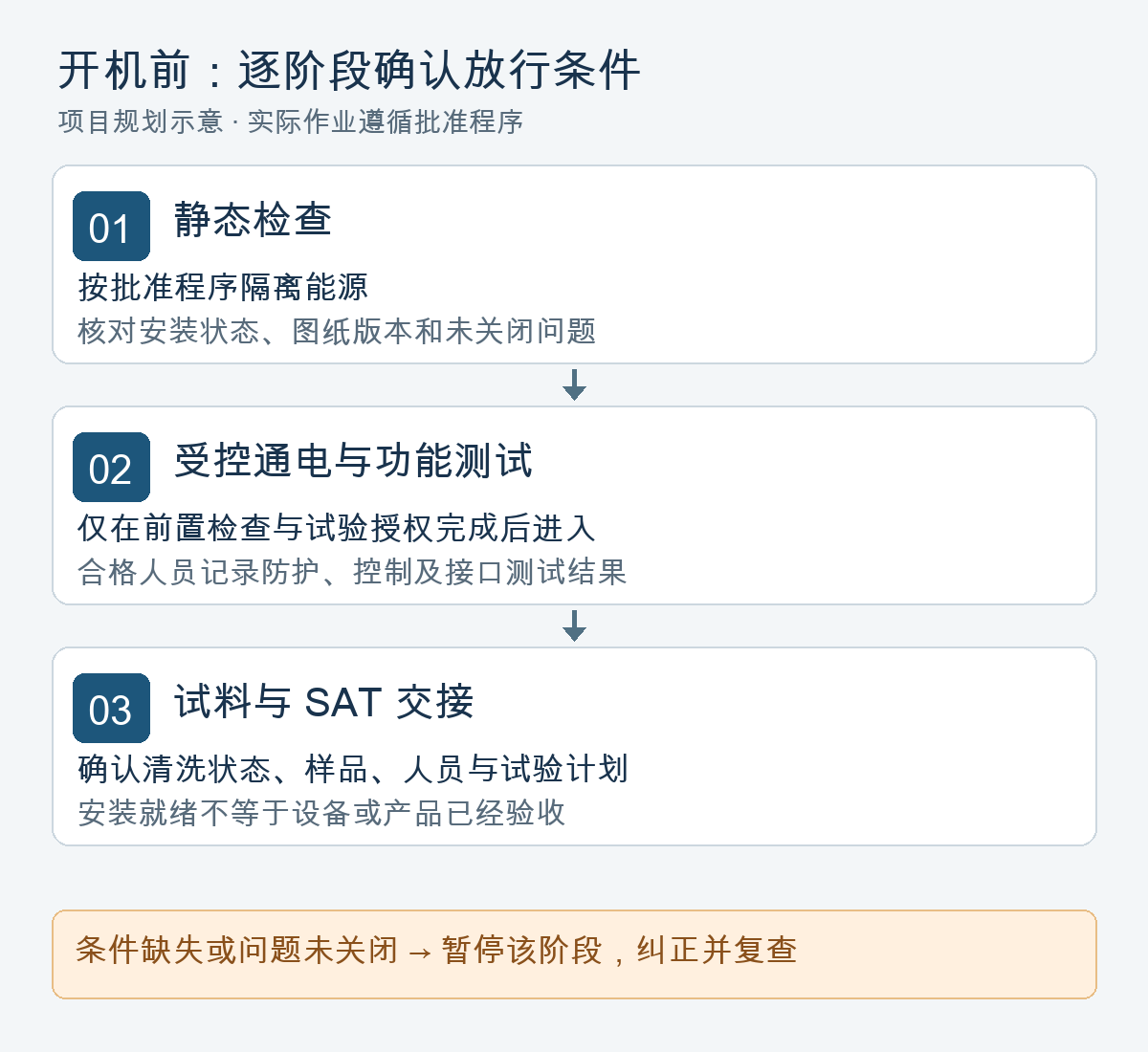

把开机前检查分成三个放行阶段
第一阶段:按要求隔离能源后的静态检查。核对设备身份、安装记录、接口、防护状态和遗留工作。涉及意外运动或储能释放风险的检查,应由授权人员落实适用的能源隔离程序。静态检查完成可支持下一阶段的放行决定,但本身不构成通电授权,也不能据此判断安全功能、灌装结果或卷封质量已经合格。
第二阶段:授权后的受控通电与功能测试。相关静态问题关闭、测试安排获得确认后,胜任人员按本机程序检查控制、防护功能、报警和接口联动。必须带能源进行的测试,应安排在这个受控阶段,不能随意混入隔离检查。测试结果只支持记录中明确允许的后续动作。
第三阶段:试料与SAT交接。投料前确认物料与包装样品、卫生准备、取样方法、验收标准及责任分工。灌装和卷封结果须按项目约定评估,未关闭事项及使用限制须留档。设备能够动作,并不能单独证明可以放行可销售产品。
每个检查项都要有责任、证据和暂停条件
下表是建议分工。实际项目应落实到具名负责人和放行人,表中的角色并不代表相关工作已经完成。
| 检查项目/阶段 | 建议责任方 | 应核对的证据 | 暂停下一阶段的条件 |
|---|---|---|---|
| 身份与文件/一 | 买方与供应商 | 设备身份、安装配置与匹配的说明书 | 配置或文件版本不一致 |
| 落位与装配/一 | 安装负责人 | 装配、稳定性及通道检查记录 | 损伤、部件未固定或通道受阻尚未处理 |
| 公用工程与接口/一 | 现场合格专业人员 | 确认的接口矩阵和连接核验记录 | 连接身份、适配性或责任归属未确认 |
| 能源与防护安排/一 | 现场授权人员 | 适用隔离程序与防护检查记录 | 能源来源或防护措施存在遗漏 |
| 润滑系统准备/一 | 供应商与维护负责人 | 按本机说明核对配置和准备记录 | 准备状态或润滑剂适用性不清楚 |
| 控制与防护功能/二 | 授权调试人员 | 确认的测试方案与功能结果 | 必要安全功能失败或缺少结果 |
| 试料与交接/三 | 买方质量人员与供应商 | 卫生准备、样品结果、SAT及遗留项记录 | 标准、结果或放行责任尚未落实 |
按实际安装配置检查,不照搬其他设备
炜驰高端款不含气易拉罐灌装封罐一体机产品页介绍了自动加油系统,并将蒸汽喷射、灌装阀CIP列为选配。产品页可以帮助双方提出核查问题,但不能证明某台已交付设备包含全部选项,更不能证明其开机条件已经满足。
应逐项比对实机配置和对应说明书,不从其他机型借用油品、设定值或清洗周期。未安装的选项可注明“不适用”,同时保留原因和确认依据;涉及外部系统时,应明确该系统的责任方和接口,再安排相关测试。

留下可以复查的记录
可将以下字段复制到项目记录。证据缺失时写“待完成”,不要提前勾选通过;由授权放行人确认下一阶段的范围和限制。
安装就绪检查记录
设备身份/安装配置:
现场位置/检查日期:
说明书与图纸版本:
本次检查阶段:
检查项/结果/证据编号:
遗留问题/负责人/关闭证据:
使用限制或不适用原因:
允许进入的阶段/范围:
决定人/日期/确认记录:
照片可以支持外观和安装状态记录,却不能替代联锁功能测试、隔离有效性验证或产品质量检测。检查后若连接、配置或防护安排发生变化,应重新评估受影响项目,不能直接沿用原来的放行结论。
官方资料提供哪些原则
在英国适用背景下,HSE设备检查指南说明:安全取决于安装条件的设备,需要在安装后、首次使用前检查;检查范围结合风险和制造商建议确定,人员应具备相应知识与经验。PUWER概览还涉及说明、培训、防护及能源隔离。
美国适用的一般工业作业中,OSHA 29 CFR 1910.147针对维修维护中的危险能源控制,其定义包括相关安装、设定和检查活动。上述资料用于解释检查思路,不是全球通用合规保证,也不证明炜驰已完成某个项目的检查。
常见问题
安装完成就可以开机吗?
不能仅凭安装完成作判断。还应核对受控测试的证据和授权;安装结束并不代表防护功能或产品验收已经通过。
这份清单可以代替说明书吗?
不能。清单组织责任、证据和决定,具体检查与测试方法仍由本机说明书及确认的现场程序规定。
空机运行正常就能完成SAT吗?
不能。它只支持实际测试过的功能。试料和SAT还需要约定范围、样品、标准以及对应结果。
本篇可与场地布局与进场规划、设备接口矩阵和FAT/SAT验收清单配合使用。如需确认项目所需文件和安装配置,可携设备身份及当前遗留问题清单联系炜驰。
